国产办公室无码视频在线观看,永久免费在线无码,日韩成视频在线精品,国产成人手机在线视频

<u id="khdsh"></u>
  • <b id="khdsh"></b>
    1. <thead id="khdsh"></thead>

        衢州東港環保熱電2017年2月份工程簡報

        瀏覽次數: 1459

          【工程名稱】

          衢州東港環保熱電有限公司熱電聯產二期擴建第二階段項目

          【工程概況】

          衢州東港環保熱電有限公司成立于2004年5月,注冊資本10000萬元,占地192畝,員工210余人。公司一期工程總投資3.5億元,總裝機容量為36MW,******熱負荷184.2噸/時,配備先進的DCS控制系統。二期擴建工程擬投資3.5億元,選用高溫高壓的150t/h循環流化床鍋爐3臺,配套18MW高溫高壓背壓機組2臺,改造一臺原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組。第一階段已投資2億元建成2爐一機及改造原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組,第二階段預計投資1.2億元新建1爐1機項目已于2015年6月開始實施,計劃在2016年年底投運,全廠最終形成7爐5機的生產規模,全廠裝機容量為72MW,平均供熱能力將達450t/h,******供熱量達550t/h。

          【本月工程完成情況】

          1.熱網管道工程

          ①沈家仙鶴供熱管道過鐵路段已于2017年2月23日通過鐵路部門組織的驗收。

          ②沈家仙鶴供熱管道金達支線已投運。

         ?、巯生Q苑B標完成約50米管溝開挖,并辦理完成過東跡大道交警部門相關審批。

          ④仙鶴苑C標已于2月16日辦理完相關施工手續,做好相關安措后已開挖完成約100米管溝,并完成約40多米地埋管對接。

          ⑤整理完成均瑤牛奶支線相關招標文件。

          2.廠內第二階段擴建

          ①#7爐#5機安裝掃尾消缺工作基本完成,目前剩余部分工作需待配件到貨及#1機大修完成后停機處理。

          ②#1皮帶更換完并調試合格

         ?、畚鲾U(kuò)煤棚已全部完成,并回填交付給煤場使用。

         ?、苄陆号镤摻Y(jié)構完成50%,其余掃尾工作還在繼續。

          3、超低改造

         ?、賳?dòng)#1-4爐煙氣超低改造工程,已發函告知各施工單位提早做好下料生產及進場開工準備。

         ?、?6爐超低改造引風機本月完成土建基礎,現基礎養護中,變頻器安裝完成未調試。

         ?、?6爐超低改造低氮改造完成 中心筒安裝完畢,二次風管安裝完畢,布風板鰭片恢復完畢,風帽接管安裝80%。scr部分, 噴氨管路安裝80%,省煤器護框安裝100%,平臺爬梯安裝40%,省煤器焊接30%,反應器底座就位。

         ?、?6爐脫硫改造本月完成吸收塔對接,平臺爬梯,原有三層噴嘴更換,進出口循環管安裝90%。塔內噴砂。

          ⑤#6爐濕電系統本月完成殼體安裝,進出口煙道安裝,水箱及水泵安裝,管道安裝90%左右,平臺扶梯安裝80%。

          【相關問題反饋及跟蹤】

          【招標情況】

          1、本月完成#6爐吹灰器更換及一爐一機電氣間空調招標工作

          【資金使用情況】

          1、 支付部分工程質保金。

          【工程施工圖表資料】

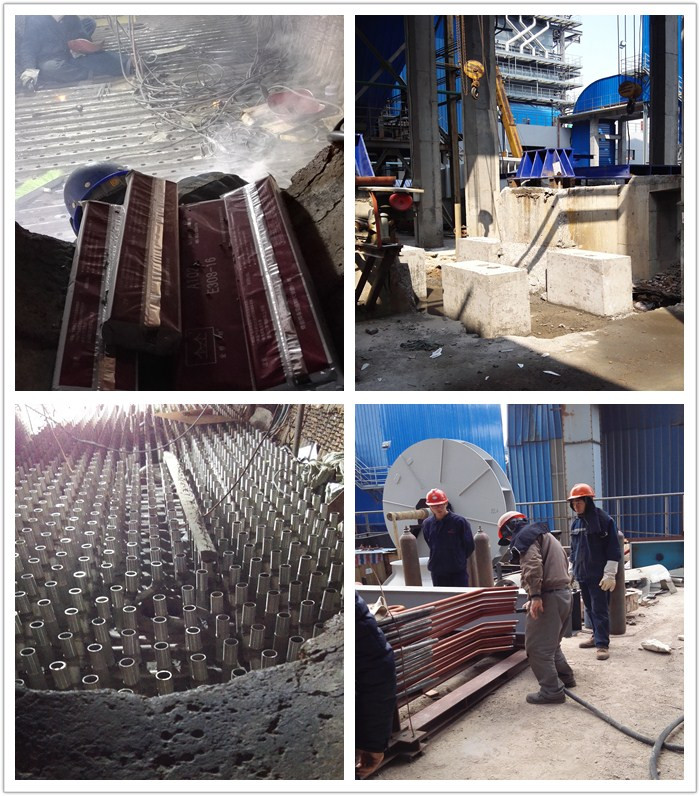

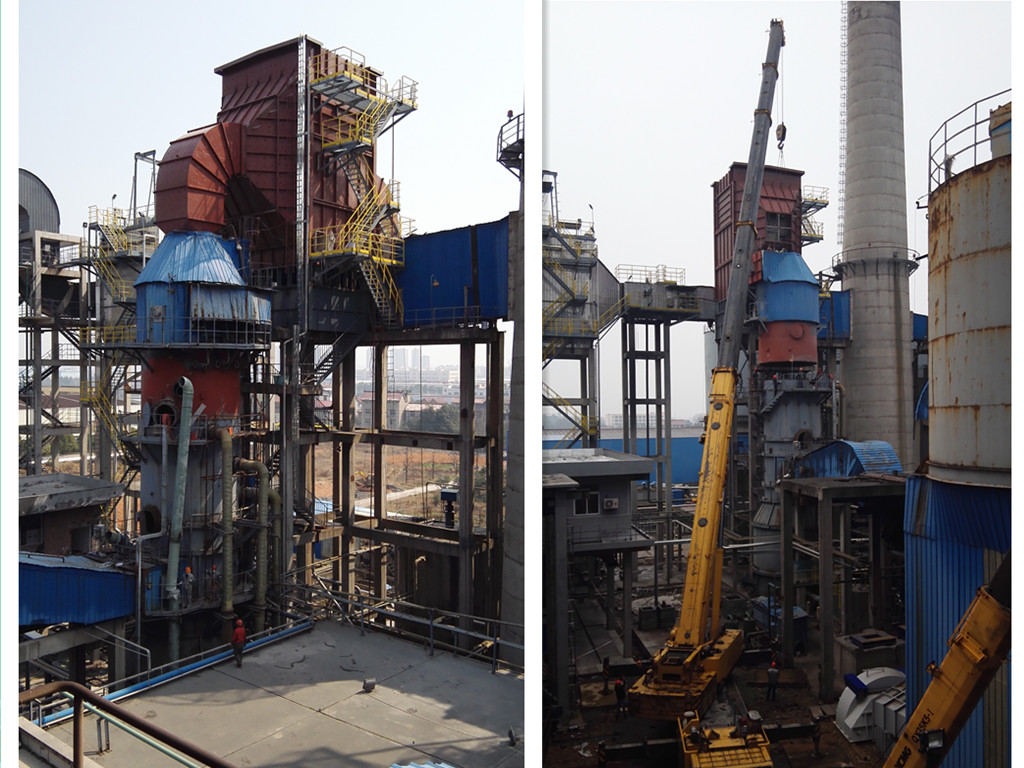

          #6爐超低改造

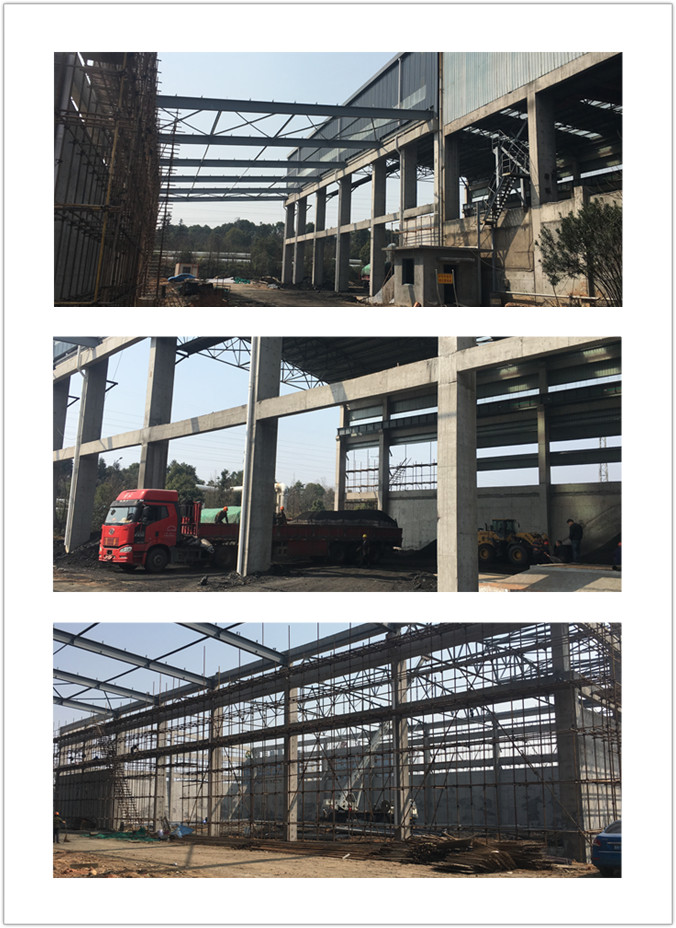

          煤棚西擴、新建煤場完成情況

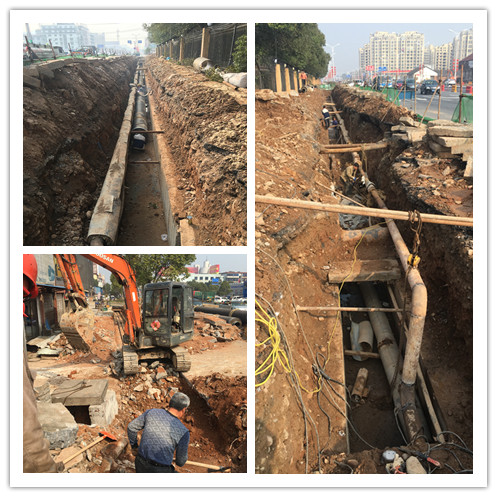

          仙鶴管道管溝段施工

          【2017年3月主要工作計劃】

          1.熱網管道項目計劃

          ①仙鶴苑B標、C標管溝段計劃完成各標段50%工作量,目前******難度是穿越東跡大道地下管廊,底下淤泥較深。并且該道路為主干道路,車流量大,施工期間需封閉兩側非機動車道及借用兩側營業房門口區域。

         ?、谟?jì)劃完成均瑤牛奶管道材料及施工招標工作,計劃3月中旬進場施工。均瑤牛奶預計5月底調試生產。

         ?、蹮峋W(wǎng)零星支線益悅工場完成報價評標及進場開工。

          2.廠內第二階段擴建一爐一機

          ①計劃#5機完成需停機消缺項目。

         ?、谟?jì)劃3月底土建完成掃尾工作并組織竣工驗收、消防驗收及環保單項驗收。

         ?、塾?jì)劃新增煤棚鋼結構基本完成,道路、地坪部分完成。

          3.#6爐超低改造計劃

         ?、?6爐低氮改造計劃完成接管風帽安裝100%,澆注料施工完畢。 scr:省煤器焊接100%,省煤器護框100%,平臺爬梯100%,電器.儀表100%,反應器100%,催化劑安裝100%。具備交付條件。

         ?、?6爐脫硫改造計劃完成塔內防腐,安裝一層噴淋管及憤嘴,除霧器安裝,電纜線恢復,單機調試,完成168運行。

         ?、?6爐引風機完成安裝調試。

         ?、?6爐濕電改造計劃防腐完成,開始極板極線吊裝工作.再進行頂蓋吊裝。水系統全部完成,電纜橋架完成。開始鋪設電線電纜.再接線調試,具備通煙氣條件。

          4.設計院資料計劃

          暫無

          5.招標計劃

          ①均瑤牛奶支線管道甲供材料及施工招標

          6、資金使用計劃

         ?、儆?jì)劃付款110KV升壓站安裝工程驗收款。

         ?、谟?jì)劃付款金達支線-徐尚村段工程驗收款。

         ?、塾?jì)劃付款仙鶴苑A標、過鐵路地埋管施工工程驗收款。

          ④計劃支付#7爐#5機相應設備調試款。

          ⑤計劃支付過鐵路涵管施工完工后驗收款。

          ⑥計劃支付#6爐超低改造設備到貨款

         ?、哂?jì)劃支付熱網零星益悅工場支線預付款。

         ?、嘤?jì)劃支付均瑤牛奶甲供材料合同預付款及工程施工合同預付款。
